中鐵二十一局一公司湖北風電項目部克服上半年疫情、梅雨季節影響,加強施工組織,優化資源配置,加快推進施工進度。截止8月19日,首先安排吊裝風機的北I區風機基礎全部澆筑回填完成,為后續各單位按時進場施工提供了有力的保障。湖北風電項目風機平臺澆筑累計完成34個,占施工任務總量的57%。

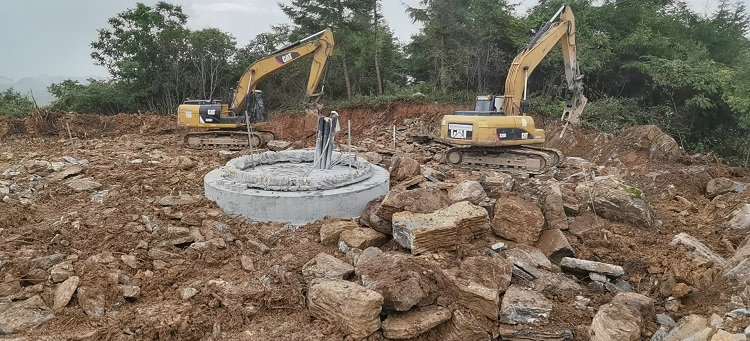

圖為湖北風電項目北I區風機平臺基礎澆筑回填施工
