中鐵三局線橋公司魯南項目下穿220KV高壓線架梁順利完成
8月21日,在魯南高鐵施工現場,經過作業人員7個多小時奮戰,順利完成下穿220kv高壓線的架梁任務,有力地推動了魯南高鐵建設步伐。
圖一 現場主責人員合影
為保證魯南高鐵下穿220KV高壓的順利進行,項目部多方協調與溝通,國家電網濟寧分公司、遷改分部、局指揮部、監理相關部門人員現場盯控,保證能夠及時應對下穿過程中的突發情況;項目部統籌制定科學合理的施工方案,嚴格實施標準化管理,合理配置生產資源,力求最短時間安全完成架梁任務;安排安質人員提前開展了架梁機下穿高壓線專項方案培訓,做好安全技術交底,強調安全注意事項,落實崗位安全責任。施工前進行現場復測,進一步強化現場安全工作,為架梁機通過高壓線提供可靠的安全保障。
圖二 現場作業人員
作業過程中,由于JQ900B架橋機頂部距離220kv高壓線僅有3米,不能滿足5米安全施工距離的要求,因此采用停電架梁方式進行施工。要點施工時間僅有6小時,為保證在要點時間內完成架梁施工,項目部嚴格按照專項方案要求,配備兩臺運梁車輪流作業,節約了大量時間。現場負責人員使用試電筆逐一對各部位進行驗電,設備操作人員統一配備屏蔽服進行防護,其他作業人員配發絕緣鞋和手套,并在施工全過程中將架梁機整機進行接地。現場施工組織緊張有序,關鍵工序安全卡控到位,嚴格根據架梁工序精算時間,保證各施工環節誤差不超5分鐘。JQ900B架梁機的順利下穿220kv高壓線為后期架梁施工按期完成打下了堅實的基礎,展現了企地合力抓攻堅的高效與力量。

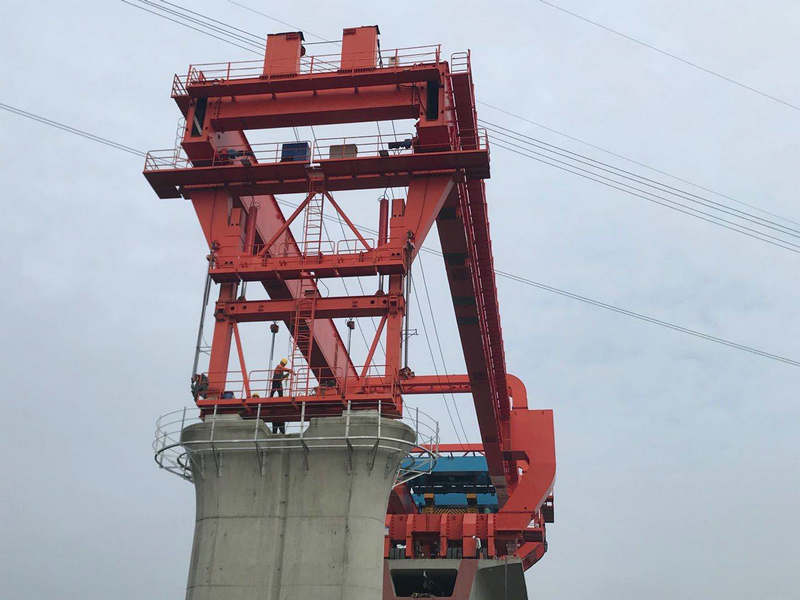

圖三 橋機過高壓線作業
通過此次嚴峻的架梁任務考驗,面對后期更高更多的施工風險難點,魯南項目部將繼續發揚“最能吃苦、最能戰斗、最能奉獻”的“鐵軍”精神投身后續施工進度,保證順利完成架梁任務!為您推薦
