二十一局一公司和若鐵路S5標項目部因地制宜,牢牢樹立“大成本”理念,走好安全質量進度、考核機制、合同單價、物資管理等“六步棋”,嚴格管控成本,念好“成本管理經”,把死成本盤“活”,把活成本“固化”,創下了較好的經濟效益,成為公司項目精管創效的排頭兵。

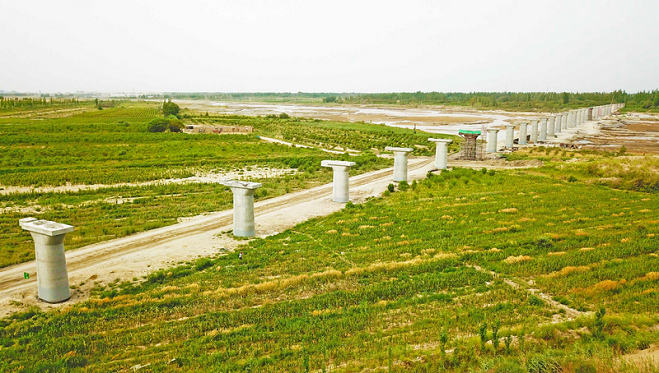

圖為車爾臣河特大橋
一是嚴把勞務承包合同單價關。積極推進工費綜合承包模式,實現勞務隊工費、物資材料、設備租賃一體化考核,同時認真分析分項工程直接成本,根據公司內部定額制定預算成本,與市場費用成本作對比,尋求費用成本盈虧點,力求項目利潤最大化。
二是以質量信譽考核控制工程進度。定期檢查承包合同在執行過程中的履約情況,對合同履行差的隊伍罰款或清退,合同履行好的獎勵,調動勞務隊確保安全質量進度的積極性。以質量信譽考核經濟杠桿作用,確保施工進度,提高勞動生產率,縮短施工周期,降低勞動力成本。
三是工程施工主要材料統一采購。按當月施工計劃供應材料,材料按合同后附甲方供料單價與勞務隊結算,市場材料價格漲跌風險由項目部承擔,砂石料等地材也由物資部統一管理并代付料款,有效地控制了勞務隊哄抬價格的現象,降低了材料采購成本。
四是加快施工進度從時空上壓縮工期成本。項目部優化施工方案,科學合理組織施工,不含冬季、疫情影響的2個多月時間,開工以來用10個月完成136.93公里橋涵路基主體工程,全面完成建設單位下達的各項任務指標,連續在烏鐵局集團2019年下半年、2020年上半年信用評價中名列全線第一名,極大地從時間、空間、人力上壓縮了工期成本。
五是嚴控安全質量把住最大隱性成本關。項目部通過實現管理制度、人員配置、過程控制和現場管理標準化,強化施工安全管控,實現了“安全零隱患、零事故”,建設單位連續兩次組織全線參建單位觀摩該項目安全文明標準工地、標準化施工現場。抓工程質量創優從抓原材質量檢測和工程檢測控制做起,建立了抽檢樣品、上傳、分析、評定的全鏈條跟蹤、全方位視頻監督系統,為質量創優提供真實準確的試驗檢測技術支持。首件路基,首件涵洞等在全線推行,起到了較好引領示范作用,截止目前,沒有發生一起質量隱患,較好地防止了因質量問題造成返工的現象。
六是大數據、智能化助力項目效率“加速度”。項目部積極推進i8項目業務集成系統應用,實現了對工程項目工程進度、成本控制、物資材料管理等全方位的智能化動態精準管理,全面提升了項目部智能化管理水平,積極推行數字化、智能化的路基智能填筑新技術,極大地提高了路基填筑作業效率和路基壓實質量,為施工生產提供了“加速度”,項目部在建設單位安全、質量、進度多項檢查中創下多項第一的好成績。
項目部六項舉措的實施,增強了全員的大成本管理意識,加強了施工過程全程目標成本管理,從管理人員、現場工程技術人員、施工人員、人人都學會了增產節約、精打細算,把工程成本降低到最低限度,取得了較好的經濟效益。
