中國通號(鄭州)電氣化局

鄭州裕中電廠至航空港區長輸熱力管道防護工程順利展開慢行施工及首次封鎖施工

        5月23日10時00分,隨著施工命令的下達,由通號電氣化局中原公司承建的裕中電廠至航空港區長輸熱力管道防護工程慢行施工正式拉開帷幕。
該工程主要為航空港區、新鄭市中心城區供熱,擬建管道位于京廣鐵路薛店新鄭區間內,與京廣鐵路交角為 80°,套管采用 2-φ2.4m 的圓管涵,涵長 84.7m,采用機械頂管施工。此次長期慢行施工至6月20日08時00分,長達29天,區間限速為 45km/h,其中設計封鎖要點施工29次,期間將完成應力放散、線路架空、橫梁穿設、縱梁吊裝、線路加固和養護、D型梁拆除、管涵頂進等重要施工工序。
       面對此次既有線施工要點多、安全壓力大、工期緊、線路復雜等不利因素,項目部與鐵路有關單位積極協調,嚴密制定“一施工三方案”,嚴格執行“新三會”制度,科學安排施工計劃,加大安全教育力度,將各項工作定人、定崗、定責逐一分派,合理配置人力、物力和機械設備,切實形成攻堅克難的強大合力,確保慢行期間各個環節銜接緊密,卡控到位。

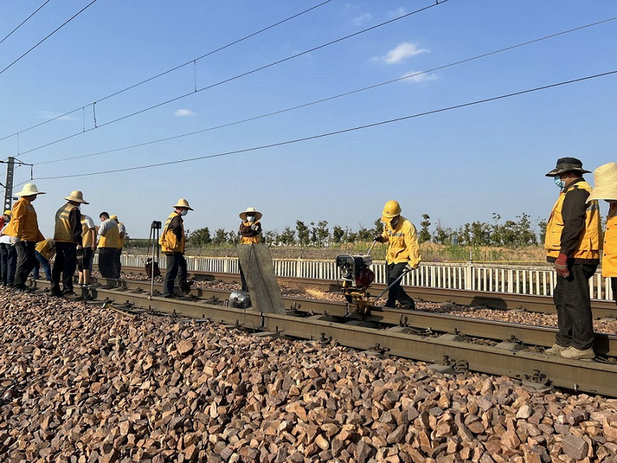

       當日19時25分,該工程在180分鐘天窗點內順利完成了應力放散施工任務,首次封鎖施工圓滿告捷,為長期慢行及后續要點施工的有序推進開啟了良好開端,項目團隊全體員工將鼓足士氣、凝心聚力,全力打好這場“防護管涵頂進施工”攻堅戰。
