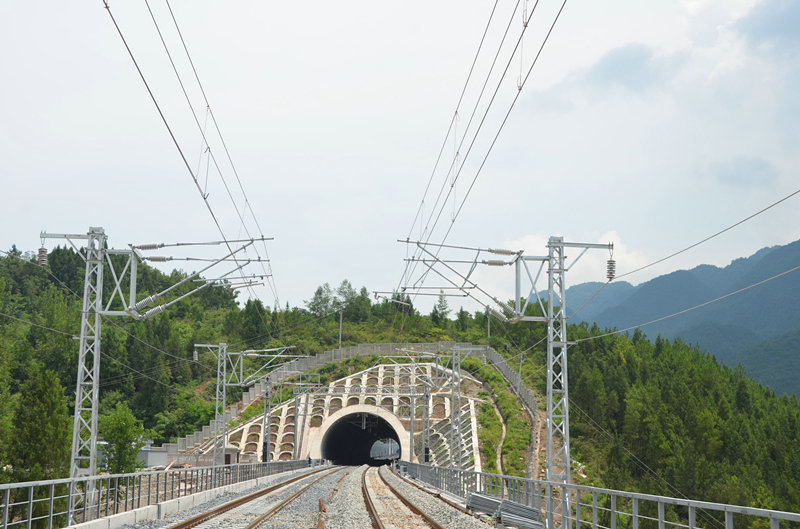

8月9日,在重慶市黔江區阿蓬江大橋上,最后一公里接觸線架設順利完成,標志著由中鐵武漢電氣化局運營管理分公司承建的新建黔張常鐵路代建段接觸網全線貫通,即將進入聯調聯試階段,為年底建成開通奠定了基礎。

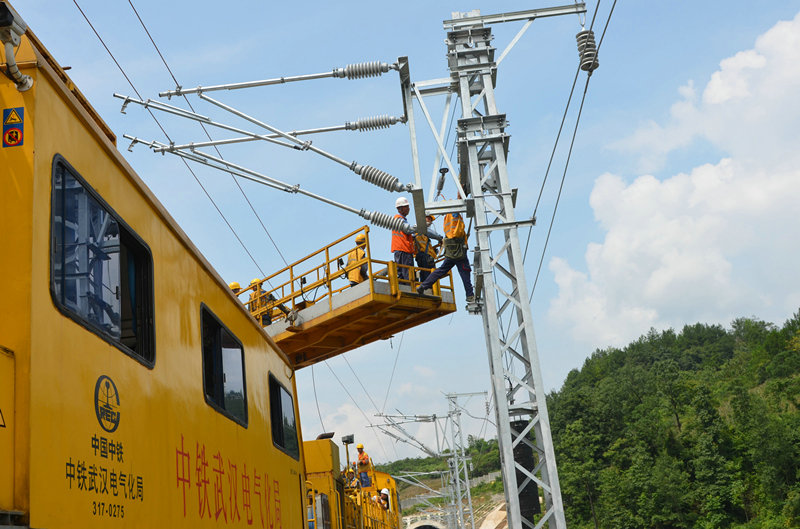

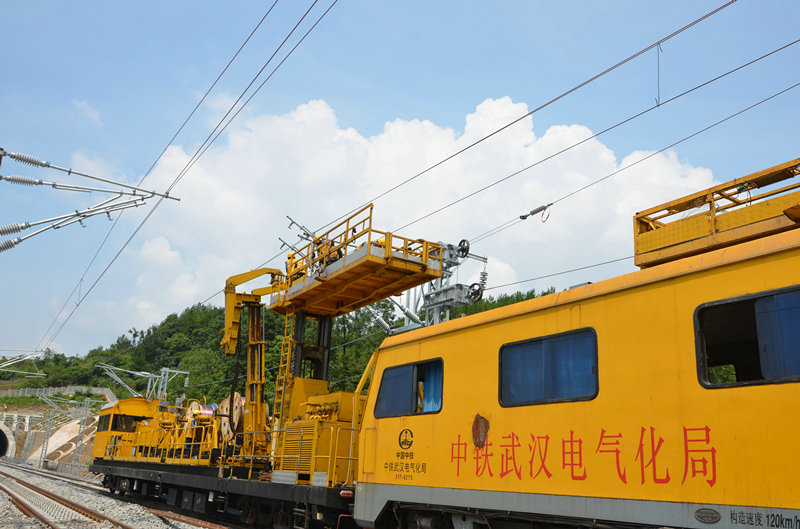

上午10時許,隨著恒張力放線車緩緩駛?cè)氚⑴罱髽?,線盤緩緩轉動,經過起錨、架線、緊線、落錨等一系列工序后,歷時近4小時,最后一個錨段的接觸線落錨完成。
筆者從現場負責人了解到,該公司承建的新建黔張常鐵路代建段位于重慶市黔江區境內,從既有渝懷線黔江站引出,至重慶市與湖北省省界處結束,鐵路正線全長21公里,項目部于去年8月底開工,主要負責電力變電、接觸網等相關專業的施工。據悉,黔張常鐵路設計時速200公里,總體施組計劃于2019年9月開始聯調聯試,2019年12月開通運營,屆時黔江至長沙將具備開行動車組列車條件。
