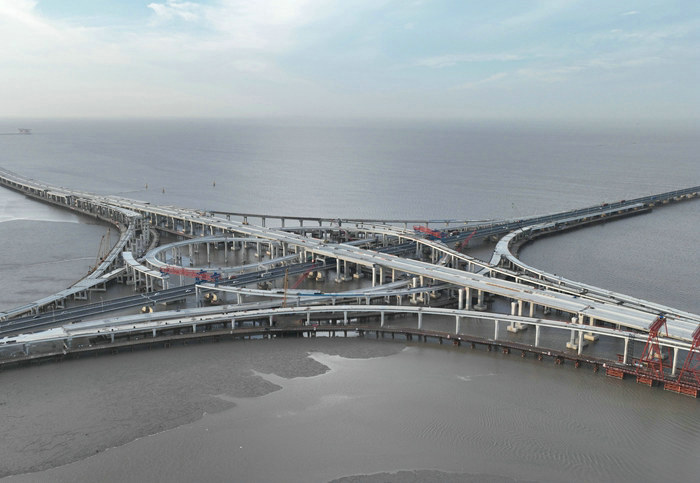

濱?;ネㄈ皥D 吳展輝攝

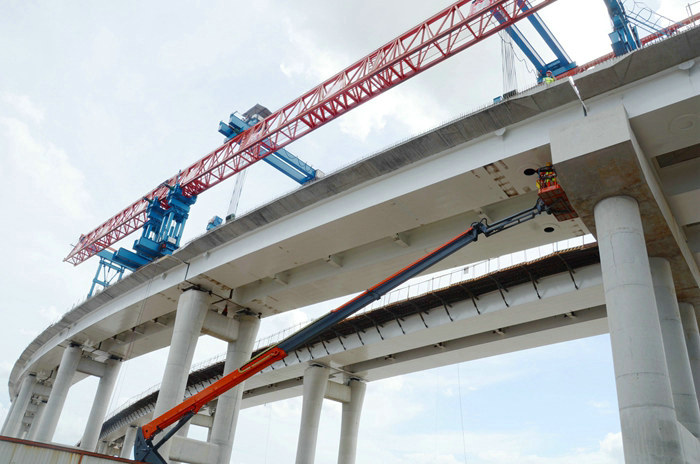

鐵路工程建設網訊(特約通訊員 呂奎元)7月25日下午,隨著最后一片重170噸、長30米的月牙形鋼混疊合梁平穩地安放在A匝道最后一跨橋墩上,標志著亞洲最大的海上互通—杭甬復線一期濱海樞紐互通主體工程完工,為項目實現通車目標奠定了堅實基礎。 鋼混疊合梁在架設中 呂奎元攝
由浙江交通集團牽頭融資建設、中鐵十五局承建的杭甬高速復線寧波一期濱海互通全長9705米,由主線橋、4座拼寬橋和8座匝道構成,其中3座匝道上跨金塘大橋,架梁施工難度大、風險高。濱?;ネㄔO(shè)計20—40米長、85—170噸的鋼混疊合梁470片,上部結構施工,制梁、運梁、架梁是重頭戲,不敢有絲毫懈怠。經過多方考察,從成本、運距、生產能力、質量保證等方面綜合考量,決定由舟山一家鋼結構制造廠加工生產濱?;ネㄋ璧娜夸摶殳B合梁,并派出監管經驗豐富的人員進駐該廠,對制梁全過程進行監督指導,為避免出現瑕疵甚至不合格梁提供了重要保證。 最后一片梁安放在兩端橋墩上 呂奎元攝
在運梁過程中,首先采用由大卡車從舟山廠家經甬舟高速公路運抵濱?;ネ?,2022年11月9日,在 F匝道架設第一片疊合梁,拉開疊合梁架設序幕。由于梁體超寬超長,在日均車流量約6萬輛的高速上運輸,潛在的安全隱患多、風險高。經多方論證,改由海上運輸,從舟山航運到鎮海石化區碼頭,再由大貨車轉運至工地,經過實踐,“U”字形迂回線路運距遠、租賃碼頭和裝卸費用高,而且由大貨車轉運途經的道路很不平坦,費時費力費用高、安全系數不高等弊端顯而易見。最后決定在濱?;ネńㄐ读赫?、提梁站,海運疊合梁直達濱海互通,這一舉措既節省了費用,也加快了運梁進度。現場員工合影 呂奎元攝
在架梁施工中,推出4臺履帶吊與兩臺架橋機配合架梁的重磅舉措,架梁速度不斷加快,安全也有了保證。從2023年3月起濱?;ネ℅、E、C、B、F、D、F等7座匝道相繼架通,其中3條匝道成功上跨金塘大橋,濱?;ネㄆ磳挊蚺c金塘大橋銜接完成。
濱?;ネㄉ喜拷Y(jié)構架梁的順利完工,解除了4級安全風險,為橋面鋪裝鋼筋網、綁扎防撞欄、澆筑、8月底畫上圓滿句號掃除了障礙。
